La planta térmica Brassavola, ubicada en Villanueva, Cortés, enfrenta una serie de problemas que han impedido su funcionamiento a plena capacidad.
Brassavola planea inyectar energía (240 megas) en tres fases, incluyendo el uso de diésel y gas natural.
El empresario Steve Johnson, CEO de la compañía estadounidense SJ Turbine, la cual le instaló seis turbinas a la planta Brassavola, advirtió sobre el inminente fracaso del proyecto energético.
Entre los principales desafíos se encuentran la falta de almacenamiento adecuado del equipo, problemas con la administración de la planta, la falta de personal calificado, y defectos importantes en la infraestructura.
Además, la planta no cuenta con las piezas de repuesto necesarias y enfrenta riesgos significativos debido a la ubicación y las condiciones del terreno.
El empresario denunció graves negligencias en el manejo de los equipos, destacando que la planta opera muy por debajo de los estándares establecidos.
SJ Turbine ha instalado y operado turbinas en Europa, Asia, África y América Latina, incluyendo países como Venezuela, Colombia, Ecuador, Perú, Guatemala y México. Su vasta experiencia es crucial para la operación exitosa de la planta térmica Brassavola.
Steve Johnson detalla los principales desafíos y problemas que han surgido en su operación.
Problemas de almacenamiento y protección del equipo
La empresa SJ Turbine (SJT) fue la única a nivel mundial que afirmó poder convertir los paquetes de tres turbinas de gas de 50 a 60 Hz, algo que la fábrica consideraba imposible. SJT inspeccionó, desarmó y trasladó el equipo desde Noruega hasta Puerto Cortés. Sin embargo, Génesis Energía no almacenó el equipo adecuadamente, dejándolo afuera durante 10 meses sin la protección necesaria. Como resultado, los tres generadores eléctricos llegaron al sitio lleno de agua, lo que afectó su funcionamiento.

Problemas con la administración de la planta
La administración de Brassavola, compuesta mayoritariamente por argentinos, ha presentado varios problemas. SJT firmó dos contratos con Génesis Energía: uno para la instalación de los paquetes de turbinas y otro para la conversión de 50 a 60 Hz. Sin embargo, SJT se vio obligado a aceptar a la empresa turca CMS como subcontratista, lo que resultó en la contratación de 13 trabajadores turcos en lugar de mano de obra hondureña. Esto generó un descontento, ya que una parte significativa del dinero del contrato se destinó a Turquía en lugar de beneficiar a las familias hondureñas. Además, la administración de Brassavola incumplió varias promesas y retrasó el pago de $581,000 a SJT, lo que afectó la operación y el cumplimiento de los contratos.
Confiabilidad de la planta para futuras necesidades energéticas

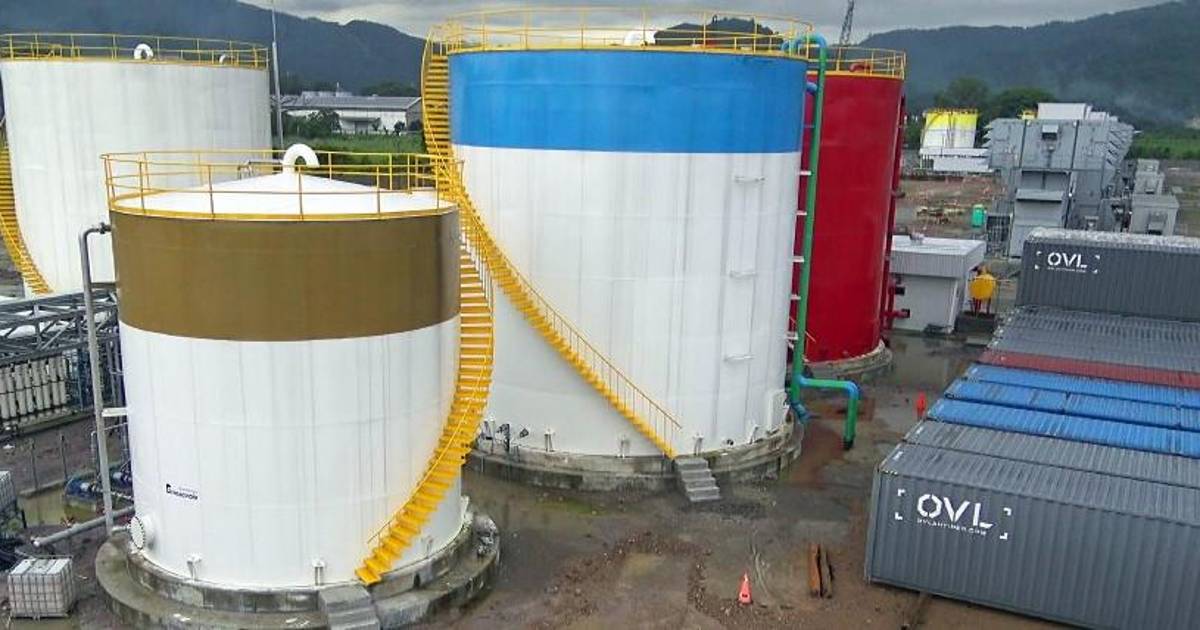

La planta está ubicada en un campo de caña de azúcar, lo que presenta desafíos adicionales. El terreno tuvo que ser elevado y se perforaron pilones de concreto para los cimientos de las turbinas. Sin embargo, Génesis Energía no siguió las instrucciones del OEM sobre los puntos de puesta a tierra, lo que podría causar problemas graves en caso de cortocircuitos o rayos. Además, los tanques de combustible y agua no cumplen con las especificaciones recomendadas, lo que podría afectar la operación de las turbinas.
Falta de personal calificado
Brassavola no cuenta con personal con experiencia en turbinas de gas, lo que ha dificultado la operación y el mantenimiento de la planta. SJT sugirió la contratación de personal calificado, pero la administración de Brassavola no tomó las medidas necesarias. Además, SJT compró una póliza de seguro de $36 millones para proteger la construcción y el primer año de operación, pero esta podría ser cancelada si Brassavola no paga a SJT.
Defectos importantes en la planta
La planta no tiene piezas de repuesto, a pesar de que SJT proporcionó una lista extensa hace dos años. Los filtros y sellos necesarios para la operación de las turbinas no han sido adquiridos, lo que podría afectar gravemente su funcionamiento. Además, la quema de campos de caña de azúcar durante la cosecha podría dañar las turbinas debido al humo y las cenizas.
Sugerencias para corregir los defectos
Para corregir los problemas, Brassavola necesita contar con el equipo de SJ Turbine en el sitio, adquirir todas las piezas recomendadas y seguir las sugerencias de los expertos.
Necesidad de cambio de partes y repuestos
Las turbinas necesitan cambios regulares de partes y repuestos para funcionar correctamente. El HSI de las turbinas durará 12,500 horas de combustión con diésel prístino y 25,000 horas con gas. Sin embargo, el uso de diésel contaminado y la falta de agua desionizada están destruyendo las turbinas más rápido de lo esperado.
Disponibilidad de repuestos en el mercado internacional
SJT tiene alrededor de $2 millones en stock de repuestos y puede adquirir más en el mercado internacional. Sin embargo, muchos artículos tienen plazos de entrega largos, por lo que es crucial que Brassavola compre las piezas necesarias con anticipación.
Riesgo de falla de la planta
Sin las piezas de repuesto y el personal capacitado, la planta podría dejar de funcionar en poco tiempo. Es esencial que Brassavola escuche a los expertos y tome las medidas necesarias para asegurar la operación continua de la planta.
El pasado 23 de abril, la Asociación para una Sociedad más Justa (ASJ) reveló los hallazgos de una investigación sobre las irregularidades en el contrato de CECHSA/Brassavola.
La ASJ advirtió que la entrada en operación de la nueva planta de Villanueva implicaría un aumento adicional en la tarifa del usuario final de al menos un 4%, lo que generaría una presión financiera insostenible para la Empresa Nacional de Energía Eléctrica (Enee), superior a los 10,185 millones de lempiras, representando el 35% del presupuesto destinado a la compra de energía por parte de la estatal y el gobierno.
