Interconector del Segundo Anillo que conecta al sector Los Cármenes avanza en un 50% y beneficiará a más de 40 mil conductores

SPS Siglo 21 construye una obra que aliviará el tráfico y beneficiará a más de 40 mil conductores diarios

  • 30 de agosto de 2025 a las 08:00 -

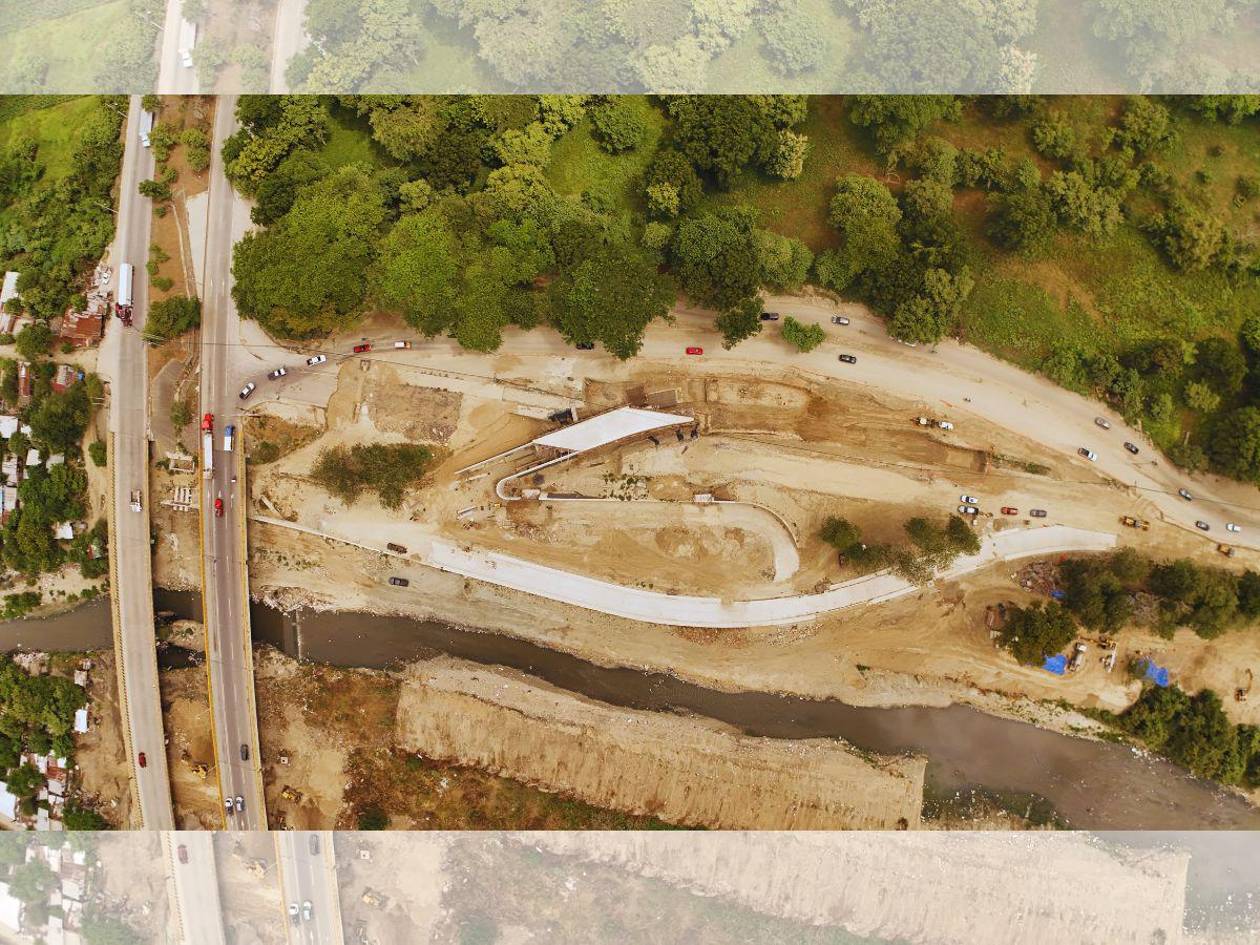

Interconector del Segundo Anillo que conecta al sector Los Cármenes avanza en un 50% y beneficiará a más de 40 mil conductores
San Pedro Sula, Honduras.

A seis meses del inicio de las obras, SPS Siglo 21 informa un avance del 50% en la construcción del moderno interconector ubicado en la intersección entre el Segundo Anillo de Circunvalación y la carretera hacia los sectores Los Cármenes y El Ocotillo.

Es importante destacar que esta solución vial está concebida para mejorar la movilidad, reducir la congestión y brindar mayor seguridad a los conductores.

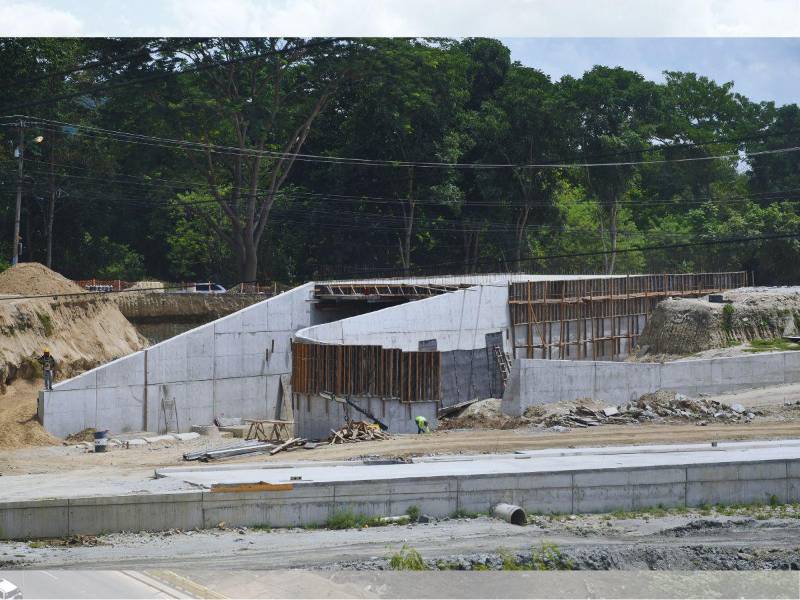

La ejecución de muros armados de salida del túnel forman parte de los avances actuales de la obra

Avances a la fecha

Melina Martínez, gerente de Proyectos de SPS Siglo 21, durante un recorrido por la obra de infraestructura, detalló que el proyecto registra un progreso superior al cronograma establecido, con las siguientes obras ya ejecutadas:

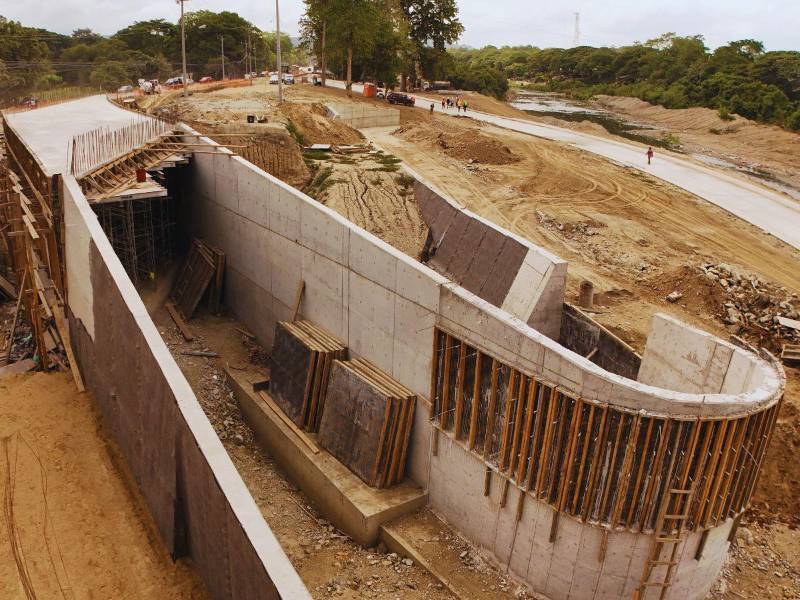

Esta es una obra más a cargo de SPS Siglo 21, mismas que buscan mejorar la movilidad y reducir la congestión vehicular en la ciudad.

1. Limpieza y terracería del área disponible aguas abajo del río Bermejo.
2. Construcción de 187 metros lineales de colectores de aguas lluvias.
3. Ejecución de muros armados de salida del túnel.
4. Construcción de muros ciclópeos, incluidos los que protegen la rampa más próxima al río.
5. Desarrollo de la rampa de acceso hacia el sector Los Cármenes, aguas abajo del río Bermejo.
6. Finalización del túnel.
7. Inicio de la construcción de los muros de aproximación al túnel.

Cabe destacar que el pasado jueves 21 de agosto, la Secretaría de Infraestructura y Transporte (SIT) reubicó las estructuras de la Enee que obstaculizaban el área destinada a estas obras.

Melina Martínez, gerente de Proyectos de SPS Siglo 21.

Una inversión para transformar

El proyecto contempla cuatro rampas con longitud total de 1.93 kilómetros, un túnel con sección transversal de 6.10 x 5.30 metros, iluminación y señalización vial.

La solución vial busca descongestionar el tráfico en una de las entradas más transitadas de San Pedro Sula, beneficiando a más de 40 mil conductores diarios residentes de comunidades como Villa Angelino, Villas El Paraíso, Villas Valencia, Granada #2, Altos de Valencia, Girona, Paseo Las Fuentes, Villa Cataluña, Villa Madero, Villa Alameda, San Martín, El Ocotillo, COSMUL, La Magnolia, El Porvenir y El Carmen, entre otras zonas aledañas.

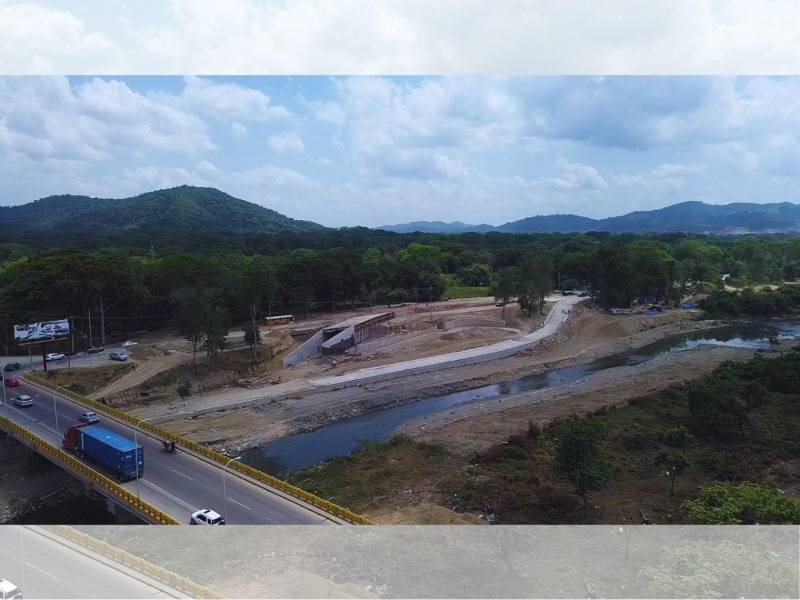

La obra beneficiará a más de 40 mil conductores que transitan diariamente por esta zona.

Trabajando en beneficio de la ciudad

Este esfuerzo se suma al portafolio de obras ya concluidas por SPS Siglo 21 en la ciudad, como el puente de Jucutuma, la ampliación del puente Bermejo, retornos estratégicos en El Roble, Tara, Colvisula y el paso peatonal en Fesitranh.
“Hemos construido en toda la ciudad obras para reducir la congestión vehicular, pero siempre nos quedan bastantes por hacer. San Pedro Sula es un polo de desarrollo muy fuerte para Honduras”, recordó Martínez.

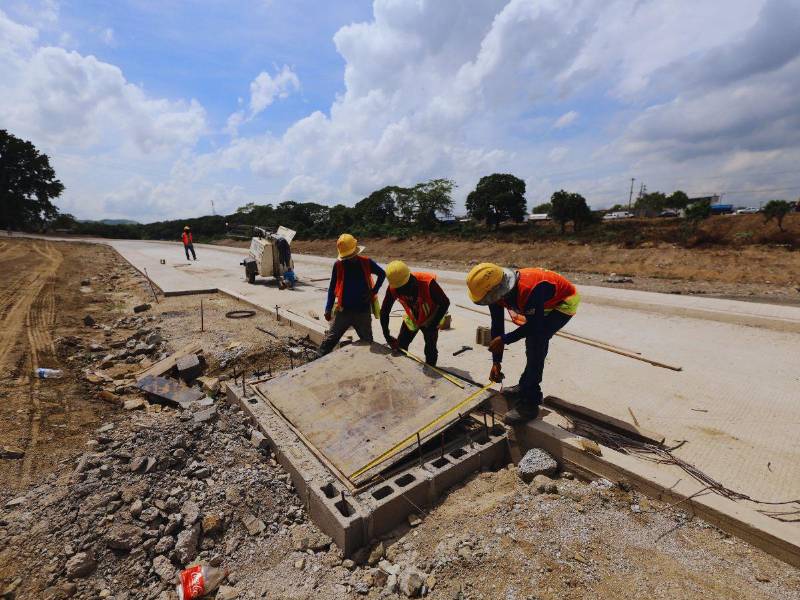

El interconector tendrá una longitud total de 1.93 kilómetros con iluminación y señalización vial, en la actualidad al menos 100 trabajadores hacen parte de esta obra.

Compromiso con los sampedranos

De acuerdo con la gerente de Proyectos, SPS Siglo 21 trabaja para entregar la obra en el menor tiempo posible. “Estamos 100% comprometidos para terminar esta obra en tiempo y forma. Hemos trabajado día y noche, fines de semana, y posiblemente, si las autoridades nos entregan el área disponible, estaríamos finalizándola este año”, afirmó.

El túnel del interconector ya se encuentra finalizado como parte de esta importante solución vial.

Cronograma de continuidad

1. Pavimentación de la vía de entrada hacia Los Cármenes sobre el túnel, una vez que la los superior alcance su resistencia.
2. Construcción de los muros de contención de aproximación al túnel.
3. Desarrollo de la vía de salida al Segundo Anillo, sobre el túnel, tras la finalización del muro de contención del lado izquierdo.
4. Ejecución del carril de acceso al túnel, al concluir ambos muros de contención.
5. Construcción de la “oreja” pendiente aguas arriba del puente, lo que permitirá habilitar el interconector.
6. Instalación de iluminación, señalización y engramado.

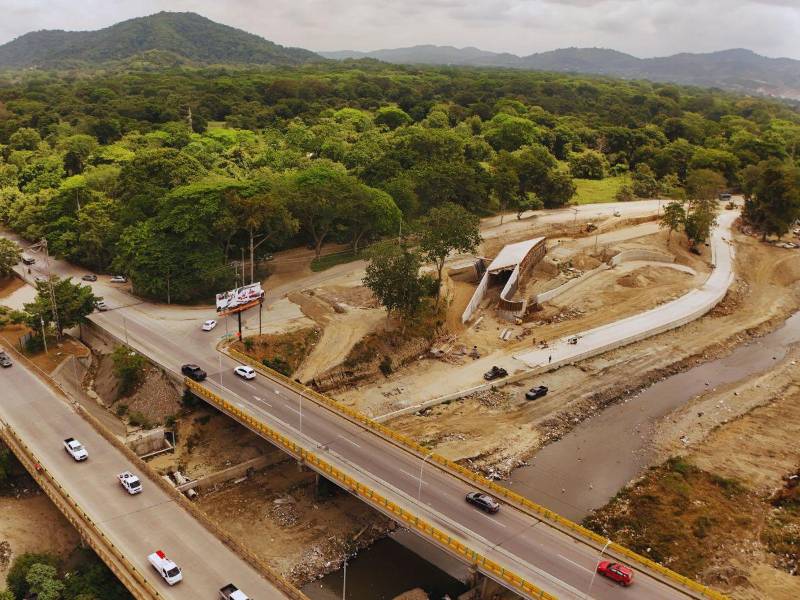

SPS Siglo 21 avanza en la construcción de rampas y accesos que conectarán con el Segundo Anillo.

Más que movilidad

Con esta infraestructura, SPS Siglo 21 busca mejorar la calidad de vida de los sampedranos, reduciendo tiempos de traslado, costos operativos y emisiones contaminantes, además de brindar mayor seguridad vial.

Este interconector representa mucho más que concreto y acero: es una apuesta por el futuro de una ciudad en constante crecimiento. SPS Siglo 21 reafirma su compromiso de seguir construyendo infraestructura moderna, eficiente y de impacto positivo para San Pedro Sula y su gente.
