Sin aprobación del Congreso, planta de gas operaría hasta julio tras cuatro retrasos

Dos años lleva de retraso la construcción de la planta de gas de Génesis Energías para abastecer a Brassavola, luego del contrato renegociado por la administración anterior

Sin aprobación del Congreso, planta de gas operaría hasta julio tras cuatro retrasos
  • Actualizado: 10 de junio de 2026 a las 23:30 /
Tegucigalpa, Honduras.

La planta de Gas Natural Licuado (GNL) que impulsa Génesis Energías en Puerto Cortés comenzaría operaciones hasta julio, luego de acumular cuatro retrasos consecutivos y sin que el contrato otorgado por la Empresa Nacional Portuaria (ENP) haya sido aprobado por el Congreso Nacional.

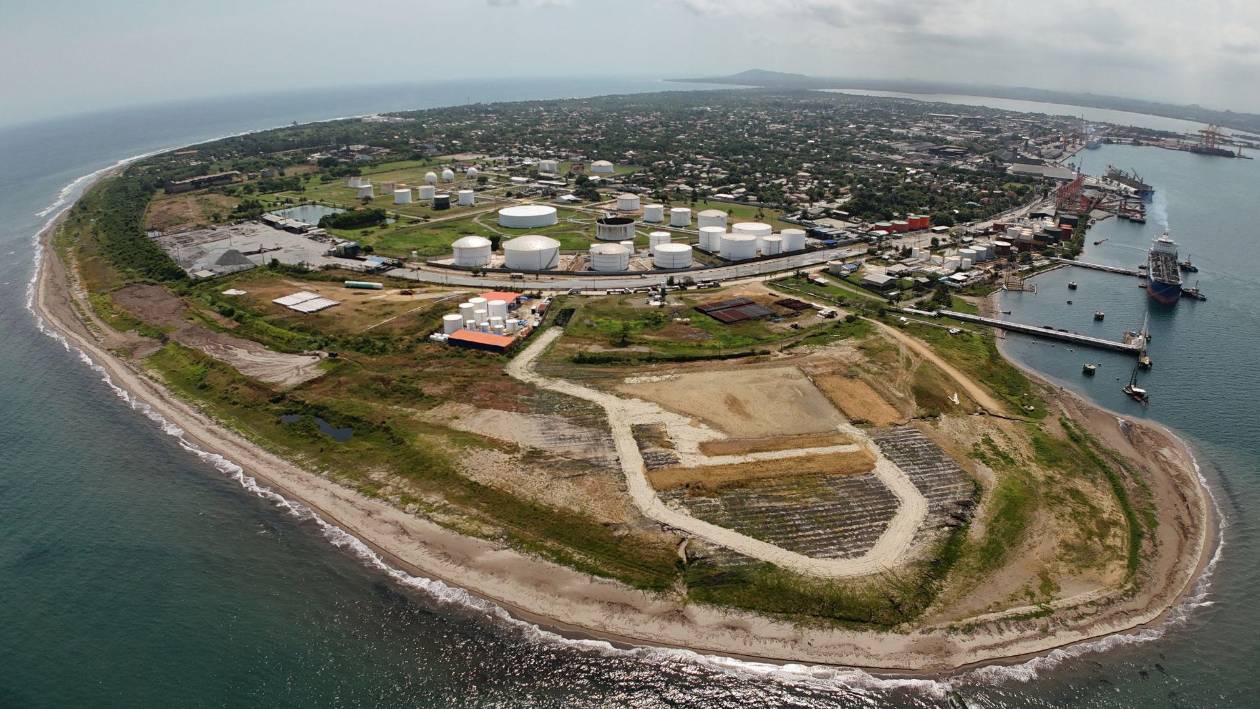

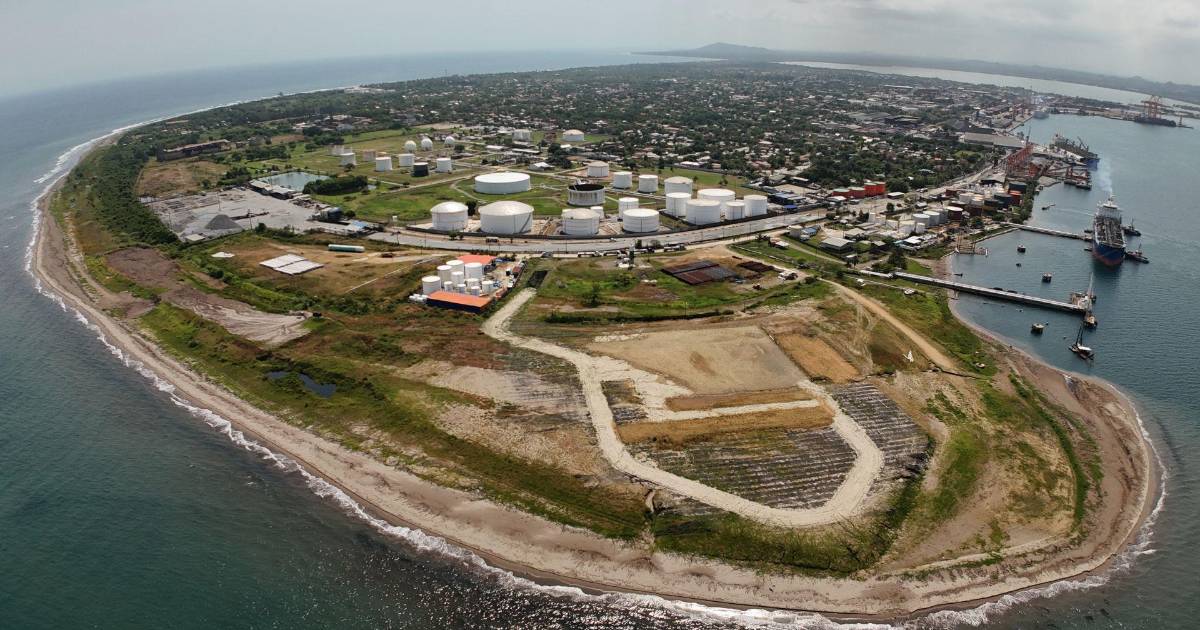

En una nueva visita realizada por el equipo de LA PRENSA Premium en el sector de La Puntilla, en la península de Puerto Cortés, se constató que los trabajos para la instalación de la planta de gas continúan en una fase preliminar y lejos de una etapa operativa.

Por lo anterior, la planta difícilmente podría entrar en operaciones en julio, como lo sostiene el representante de Brassavola, Samir Siryi, quien evitó conceder una entrevista formal sobre el avance del proyecto.

Expertos consultados señalan que una obra de esta magnitud requiere al menos dos años de ejecución; sin embargo, ese plazo ya transcurrió desde 2024 sin que hasta ahora se observen avances importantes en la construcción de la terminal.

Y es que contractualmente, Brassavola debía comenzar a operar con gas natural desde el 1 de noviembre de 2024.

Posteriormente, la Empresa Nacional de Energía Eléctrica (Enee) trasladó la entrada en operaciones hacia mediados de 2025; luego, los representantes del proyecto hablaron de noviembre del mismo año; más adelante, autoridades energéticas anunciaron marzo de 2026 y ahora la puesta en marcha se proyecta para julio.

Este medio conoció que el primer cargamento de gas natural ya ingresó al país y que, incluso, se realizó el suministro inicial a una embarcación, pero se desconocen los pasos a seguir sobre el traslado de mismo a Villanueva, Cortés.

240

megavatios

fue la renegociación del contrato de Brassavola, en el cual deberá generar energía con gas natural

Recorrido

LA PRENSA Premium visitó el lugar por primera vez en junio de 2025. En ese entonces se observó que el terreno donde se levantará la terminal permanecía despejado y sin estructuras industriales de gran magnitud instaladas.

En el sitio únicamente se identificaron tuberías apiladas, maquinaria menor y algunos trabajos básicos de acondicionamiento del terreno.

Seis meses después, este equipo periodístico volvió a la zona e identificó que el área destinada al proyecto todavía luce con extensas franjas de tierra expuesta y vegetación, contrastando con la infraestructura consolidada de las terminales ya operativas en la zona de Puerto Cortés.

Actualmente, el avance visible es limitado, aunque ya se aprecia una plataforma más intervenida, movimiento de materiales y a unos metros se observó el Bilbao Knutsen, la unidad flotante de almacenamiento, que cuenta con capacidad para 138,000 m³ de GNL.

No obstante, todavía no se ven edificaciones industriales ni sistemas de regasificación que evidencien una etapa avanzada de la construcción.

También se constató que parte del terreno continúa anegado por acumulación de agua, mientras que los trabajos parecen concentrarse en preparación del área y logística inicial.

L5,200

millones

estaría invirtiendo Génesis Energías en la construcción de la planta de gas

Congreso

LA PRENSA Premium consultó nuevamente a diputados y miembros de la Comisión de Energía del Congreso Nacional, quienes confirmaron que hasta la fecha no ha ingresado ningún contrato relacionado con Génesis Energías o la terminal de gas instalada en Puerto Cortés.

Algunos parlamentarios reconocieron incluso desconocer detalles del proyecto, pese a tratarse de un arrendamiento de largo plazo otorgado en una zona estratégica del país.

El contrato suscrito entre la ENP y Génesis Energías contempla el arrendamiento de aproximadamente 78,500 metros cuadrados distribuidos en dos lotes dentro de La Puntilla.

El convenio establece un canon inicial de apenas un dólar por metro cuadrado, tarifa que aumentará a 2.5 dólares cuando inicien operaciones comerciales.

Las condiciones han despertado críticas debido a que los valores están muy por debajo de las tarifas promedio que suelen manejarse en áreas portuarias, donde los arrendamientos oscilan entre 12 y 20 dólares por metro cuadrado.

El documento en poder de este rotativo también permite a la empresa subarrendar los terrenos sin autorización previa del Estado, además de otorgarle un derecho preferente de compra en caso de que el Gobierno decida vender los predios en el futuro.

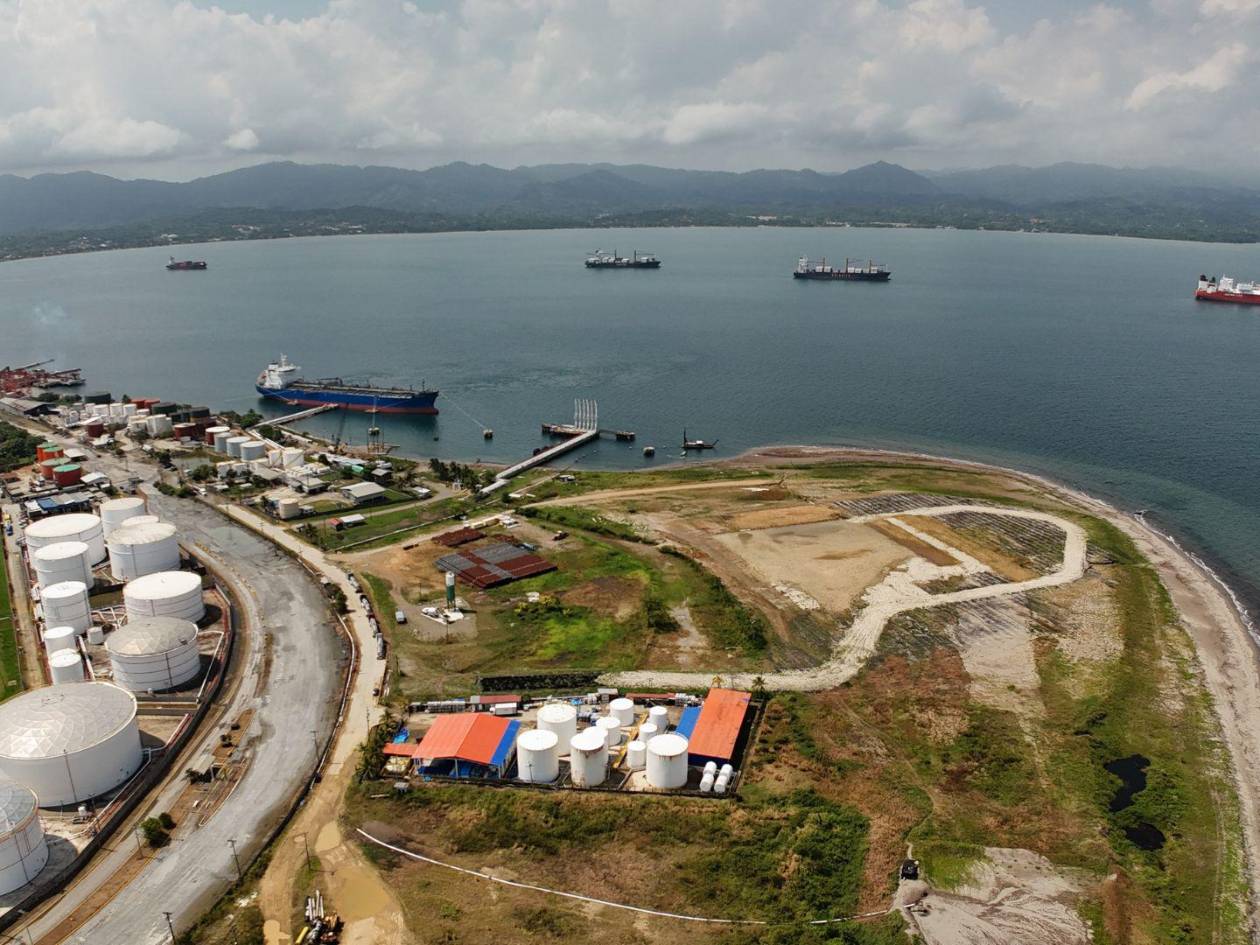

El contrato de arrendamiento de la ENP a Génesis Energías es de 30 años, prorrogábles a 40.

Planta

La planta de gas fue concebida para abastecer a Brassavola, térmica anteriormente conocida como Cechsa, cuyo historial ha estado marcado por incumplimientos y renegociaciones.

Originalmente, la empresa recibió en 2008 un contrato directo para generar 150 megavatios, aunque no logró cumplir las condiciones pactadas. Bajo la administración actual, el convenio fue renegociado y ampliado hasta 240 megavatios.

La apuesta del Gobierno era que el cambio de diésel a gas natural permitiría reducir los costos de generación eléctrica y abaratar las tarifas para los consumidores. Sin embargo, expertos consultados por este medio advierten que podría ocurrir exactamente lo contrario.

Miguel Aguilar, dirigente del Sindicato de Trabajadores de la Enee (Stenee), cuestionó que el país continúe absorbiendo elevados costos asociados al suministro de diésel mientras la empresa no cumple con operar mediante gas natural.

“Ese contrato le ha salido demasiado caro al país y quien ha incumplido es la misma empresa, porque ofertaron generar con gas y no lo han hecho”, señaló.

Aguilar advirtió que el impacto financiero para la estatal eléctrica es cada vez más difícil de sostener debido a los altos costos fijos y variables que implica mantener operando la planta con combustibles tradicionales.

“En las condiciones que está la Enee es imposible seguir manteniendo el 100% del suministro de diésel a esa empresa. Eso le cuesta demasiado caro al pueblo hondureño”, afirmó.

Señalamientos

Las críticas también alcanzan a la Comisión Reguladora de Energía Eléctrica (Cree). El experto en energía Edgar Aguilar considera que el ente regulador ha permitido incumplimientos sin aplicar sanciones establecidas en el propio contrato.

Según Aguilar, el contrato contempla multas de hasta 3,000 dólares por megavatio de deficiencia mensual, sanciones que hasta ahora no han sido ejecutadas pese a los reiterados atrasos.

El especialista alertó además que los altos costos fijos y variables continúan trasladándose a la Enee, situación que eventualmente termina impactando las tarifas eléctricas pagadas por la población.

“Este contrato ya acumula suficientes señales de opacidad, incumplimientos sistemáticos y posible perjuicio al Estado. Es urgente abrir una investigación formal”, expresó.

Aguilar pidió al Congreso Nacional revisar a profundidad tanto las adendas energéticas como el contrato de arrendamiento otorgado por la ENP para determinar si corresponde aprobarlo, modificarlo o incluso cancelarlo.

Otra de las preocupaciones gira en torno a los costos logísticos del transporte del gas natural desde la terminal marítima hasta la planta generadora Brassavola, aspecto que podría terminar incorporándose a la tarifa final que pagan los consumidores.

Pese a ello, las obras continúan avanzando en La Puntilla sin que exista todavía claridad sobre cuándo será remitido el contrato al Congreso Nacional ni si el proyecto finalmente entrará en operación en la fecha prometida.

LA PRENSA Premium intentó obtener una posición oficial de la ENP a través de su departamento de comunicaciones, pero al cierre de este reportaje no hubo respuesta.
