La turbina número cuatro de la central hidroeléctrica El Cajón, que comenzaría a ser sometida a un exhaustivo “overhaul” el pasado 23 de junio, comenzará a ser desarmada mañana.
El retraso de nueve días en los trabajos se debió a que algunos repuestos procedentes de Alemania no llegaron a tiempo.

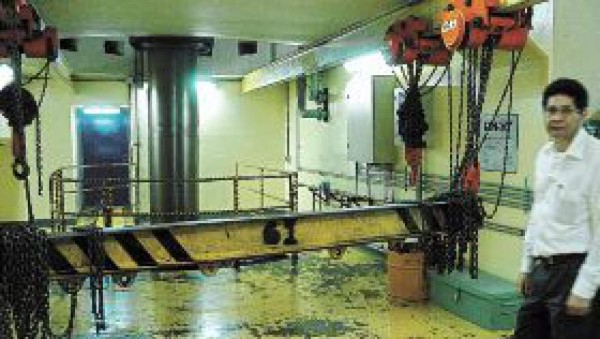

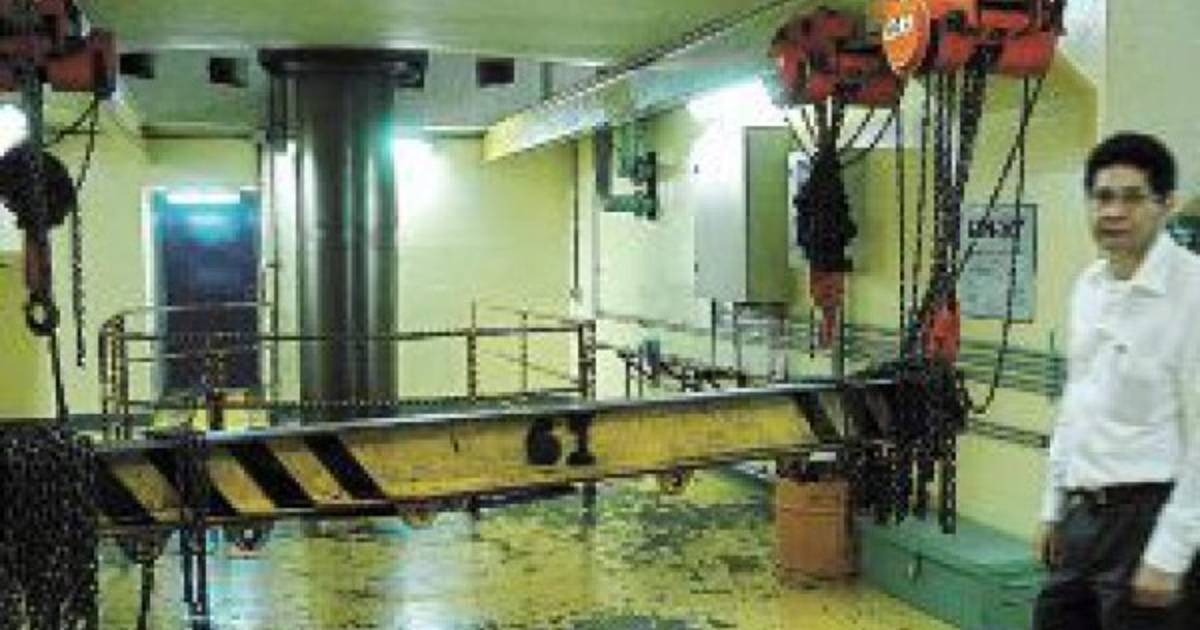

Ahora, con el equipo listo, las grúas en su sitio y las medidas de seguridad a punto, comenzarán los trabajos de mantenimiento que se deben hacer como mínimo cada 12 años.
El director ejecutivo de El Cajón, Ramón Guifarro, explicó que los trabajos se planificaron para dar una mayor vida útil a las turbinas.
Es un mantenimiento programado, por las horas útiles de la máquina y por recomendaciones del fabricante.
Producción
El Cajón genera con las cuatro turbinas en función 270 megavatios. Con una menos, su producción será de 210. Guifarro descartó que ocurran apagones porque la Enee tiene una programación a largo plazo.
“Con la energía disponible de cada país se suplirá lo que no produzca la central”, apuntó.
El último mantenimiento realizado a las cuatro turbinas se efectuó en 1994.
Una fue intervenida en 2004. Las restantes dos turbinas también recibirán su “overhaul”.
A la segunda turbina le tocará a finales del año, y la tercera será sometida a mantenimiento entre 2008 y 2009.
Los trabajos en la turbina cuatro contemplan cambios de bujes en las partes desgastadas, soldadura en algunas zonas y maquinados.
Se reconstruirá el eje, el cual debido al paso del agua tiene partes corroídas.
Hay fugas de agua a través de los sellos que también se corregirán.
Las turbinas funcionan las 24 horas del día, pero a diferentes capacidades.
Tres componentes
Los especialistas alemanes de la transnacional Siemens son los fabricantes del generador y traen además diversos repuestos necesarios durante los trabajos.
La Enee contrató a los técnicos de la misma empresa, pues ellos deben dar garantía del trabajo.
El jefe de mantenimiento eléctrico, Elvis García, señala que el trabajo es complejo y requiere mucha planificación y conocimiento técnico.
El mantenimiento abarcará la turbina, la válvula esférica y el generador.
El recurso humano ha sido capacitado y se toman medidas extremas de seguridad.
Todo el proceso se planeó por dos años.
Un enorme tapón será colocado para impedir el paso del agua. Lo muestra el jefe de mantenimiento mecánico, Arturo Zelaya.
Actualmente, El Cajón produce en 258 metros sobre el nivel del mar.
Cada turbina genera 65 megavatios. El máximo es 285 metros sobre el nivel del mar.
Detalles técnicos
Cada máquina genera 75 megavatios, pero depende del embalse de la central.
La elevación del embalse da fuerza a la turbina.
El paso del agua del embalse a la turbina será detenido por un gigantesco tapón de 2.20 metros de diámetro.
Éste será colocado en la válvula de guardia que abastece las turbinas 3 y 4.
La función de la esfera es eliminar el paso de agua a la turbina 4 sin afectar la número 3.
Por cada válvula entran 52 metros cúbicos.
En El Cajón hay dos, son las de color azul. La fuerza con que entran los 52 metros cúbicos de agua a las turbinas las hace girar a 300 revoluciones por minuto.
Durante los trabajos de reparación se suspenderán los recorridos de turistas.
Los trabajos se harán a puerta cerrada en la sala de máquinas. Cada turbina gira a más de 300 revoluciones por minuto.
El Cajón tiene una capacidad instalada de 300 megavatios y su embalse posee una superficie de 94 kilómetros cuadrados.
El costo total de la obra fue de 700 millones de dólares. La principal represa del país tiene, bajo el manto de agua y en las entrañas de la piedra caliza, 13 kilómetros de túneles.
Su vida económica es de 50 años, aunque su vida útil es mayor.
En el desmontaje y reparación participarán al menos 40 técnicos e ingenieros.
Cifras
30 millones
De lempiras
Invertirá la Enee en el mantenimiento exhaustivo que se le realizará a la turbina número cuatro a partir de mañana.
2 mil
Megavatios
Es el consumo nacional de energía. El Cajón aporta 270 megavatios. Otras centrales y térmicas suplen lo demás.
