Supervisión de Patuca III se adjudicará en septiembre

  • 03 julio 2016 /

Tegucigalpa, Honduras.

Álvaro Ramírez, subdirector técnico de la Unidad Especial de Proyectos de Energía Renovable (Ueper) de la Empresa Nacional de Energía Eléctrica (Enee), informó que a finales de septiembre se adjudicará la supervisión de las obras de Patuca III.

297.7
Millones de dólares
Es el préstamo que solicitó el Gobierno de Honduras para dar seguimiento a la segunda fase de Patuca III, ubicada entre los municipios del mismo nombre y Catacamas.
Siguiendo con el proceso, se hará una visita en el lugar de trabajo del proyecto hidroeléctrico con las empresas participantes.

“Vamos a llevar el miércoles de la otra semana a las empresas que están interesadas en la supervisión del proyecto para que conozcan los alcances de las obras. Esto debe estar adjudicado a más tardar a finales de septiembre”, calculó.

Mencionó que los pliegos de licitación ya están listos y serán presentados en los próximos días.

Expuso que el nivel del trabajo se va especializando, por lo que se requiere una vigilancia más detallada de las obras que siguen.

Para saber
1. Generación en el embalse Patuca III
Se estima que esta hidroeléctrica generará unos 100 megavatios, lo que ayudará a suplir la demanda de energía nacional que alcanza los 1,300 megavatios en época de mayor calor.
2. Reanudación de las obras en la represa
Fue hasta el 21 de septiembre del año pasado que se reanudaron oficialmente las obras del proyecto en su segunda fase. Esto después de obtener el primer desembolso.
3. Pago de indemnizaciones
La cancelación de las indemnizaciones continúa, aún están pendientes de pago algunos locatarios que tienen algunos procesos en curso como títulos de propiedad.
Avances

Los ejecutivos de la Ueper están trabajando en el cuarto desembolso que les otorgará el banco chino para dar seguimiento a los trabajos de Patuca III.

Según proyecciones, en junio de 2017 estará finalizada la cortina y a partir de esa fecha hasta marzo de 2018 harán la instalación del equipo electromecánico y harán las pruebas de generación.

Claudia Aguilar, directora Ueper, apuntó que desde un inicio se incluyeron los trabajos a doble turno para avanzar.

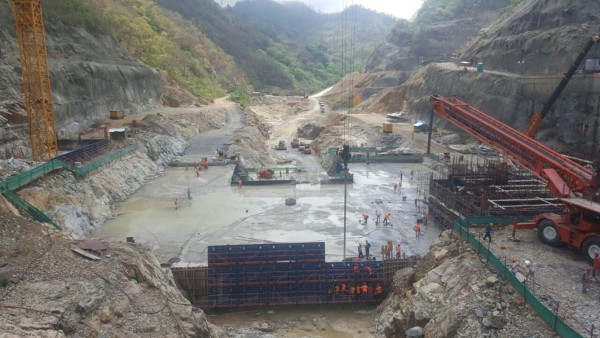

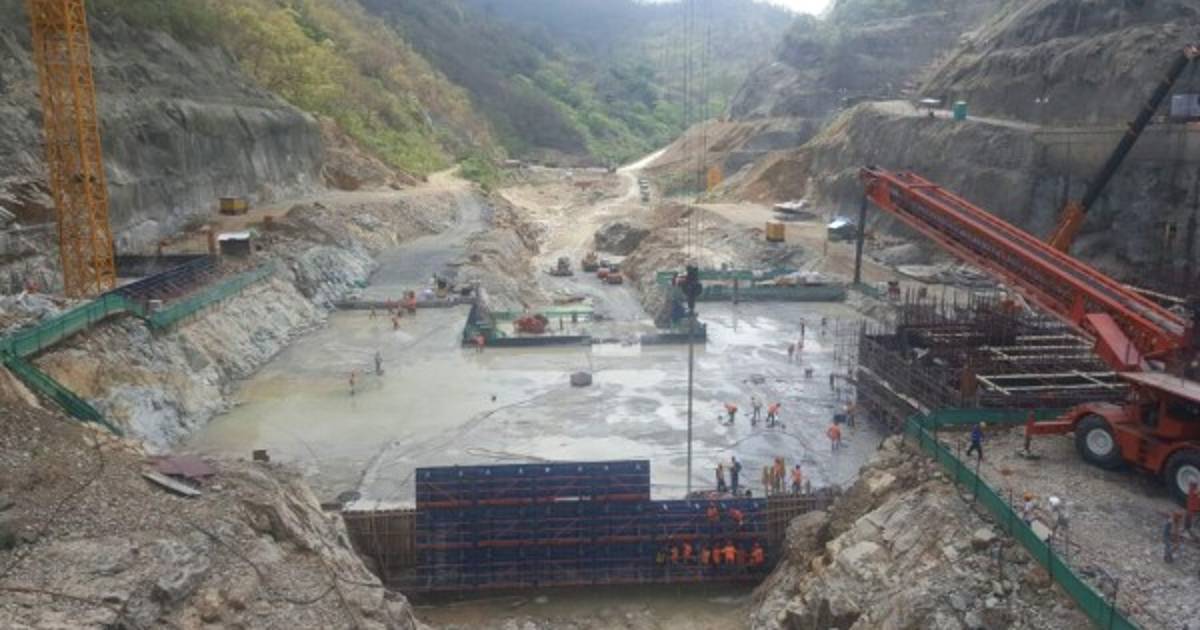

La presa (cortina) ya cuenta con una altura de 12 metros y se prevé que a finales de este mes alcance los 15 metros, esto permitirá una obra resistente a cualquier efecto negativo producto de las lluvias.

La altura total de la cortina es de 57 metros contados desde el nivel de cimentación de diseño.

También, ya están avanzando en los túneles de presión; en el número uno ya se lleva una longitud excavada de 78 metros de los 198 metros que establece el diseño.

El ambicioso proyecto estará completamente listo en marzo de 2018.

La segunda etapa de Patuca III estuvo paralizada por dos años por la falta de financiamiento.

El gobierno de Honduras tuvo que solicitar un préstamo.
